联系我们
- 联系人:郭经理
- 传真:010-69552656
- 电话:400-0346-119
- 电话:010-57113119
- 邮箱:506665119@qq.com
- 地址:北京通州区新华北路117号

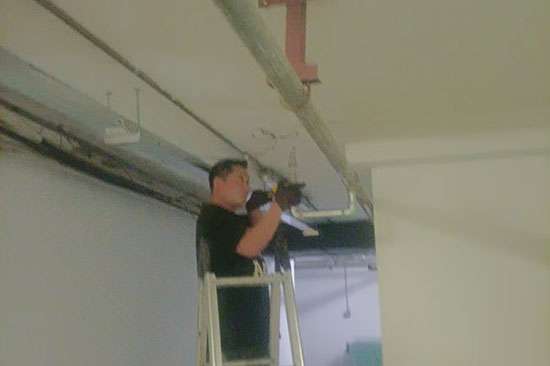

数据中心机房、信息机房、数据机房消防改造施工方案怎么做
来源: 时间:2026-10-15

数据中心机房、信息机房、数据机房是典型的高价值场所:设备昂贵、7×24 小时不间断运行、一旦停机损失按分钟计算。这类机房的消防改造既要把火灾风险管住,又不能伤害精密设备、不能中断业务,方案怎么做,直接决定项目成败。本文把机房消防改造的施工方案要点一次讲清,供机房业主、运维负责人与改造施工方对照使用。
一、先认清机房火灾风险的特殊性
- 用电密度极高:服务器、存储、网络设备满负荷运行,配电柜、UPS、线缆接头过热是主要火源;
- 蓄电池隐患突出:UPS 铅酸/锂电池组热失控起火近年频发,电池间需单独考虑探测与灭火;
- 线缆密集、隐蔽:地板下、桥架内、吊顶上线缆成束,明火发现晚、蔓延快;
- 无人值守时段长:夜间和节假日现场无人,火灾必须靠自动探测与自动灭火处置;
- 设备怕水怕粉尘:水喷淋误喷对机房就是灾难,粉尘残留同样损毁设备——这决定了机房灭火的选型方向。
二、改造前的评估与设计要点
- 现状普查:查清既有报警、气体灭火、防排烟系统的品牌、点位、气瓶储量与压力状态,出具现状评估报告;
- 负荷与分区复核:机房功能布局调整后(机柜加位、电池间扩容、冷通道改造),防护分区要重新划分,探测与喷头布置随之重算;
- 灭火浓度复核:防护区体积变化后,按 GB 50370 重新核算灭火剂设计浓度与用量,不能沿用旧图纸;
- 合规手续:按项目规模确定是否办理消防设计审查、验收或备案,图纸委托有资质单位出具。
三、消防系统改造方案(分系统)
1. 火灾自动报警系统
- 极早期探测:主机房、数据机房宜加装吸气式感烟探测(空气采样),在可见烟雾出现前报警,为处置争取时间;
- 常规探测补充:配电间、电池间、走道、吊顶内、地板下布置感烟/感温探测器,电池间建议感烟+感温组合;
- 三阶段报警逻辑:预警(声光本地报警)→ 预动作(启动通风关闭确认程序)→ 确认(联动放气),两路独立探测信号“与”确认,防止误喷;
- 联动逻辑改造:报警确认后依次联动——关闭空调与新风机、关闭防火阀、切断非消防电源(保留应急照明与控制回路)、启动放气指示灯、延时启动气体灭火。
2. 气体灭火系统(机房核心)
- 选型:七氟丙烷(有管网/柜式)与 IG541 惰性气体为主流,均属清洁气体,灭火后无残留;机房层高、储瓶间条件决定选型;
- 喷头布置:按防护区净高与气流组织核算喷头数量与位置,地板下、吊顶内含可燃物时宜单独设喷头;
- 泄压口:防护区围护结构承压能力有限,必须按喷放速率核算并设置泄压装置,改造中常被遗漏;
- 气瓶与管网:超期钢瓶(检验周期届满)必须送检或更换;管网做严密性试验,启动管路气密性逐段确认;
- 警示与标识:放气指示灯、紧急启停按钮、声光警报器装在防护区出入口,疏散通道保持畅通。
3. 防排烟与通风联动
- 气体灭火防护区的通风、空调系统在喷放前必须自动关闭,风管穿越防护区隔墙处设防火阀并联动;
- 排烟系统按规范设置,气体喷放后按工艺要求排风换气;
- 改造中常见问题:空调机组没接入联动、防火阀失效——调试时逐台验证。
4. 应急照明与疏散指示
- 机房区、走道、楼梯间设应急照明,蓄电池持续供电时间满足规范;
- 疏散指示指向就近安全出口,气体防护区出入口设“放气时禁止入内”类警示。
5. 水消防的边界
- 主机房、数据机房内不设水喷淋;建筑整体按规范需设消火栓、自动喷淋的,机房采用防火分隔与洁净气体灭火保护,水系统布置在公共区;
- 机房外墙外侧的消火栓、水泵接合器保持可用并标识清晰。
四、不停机施工的组织要点
机房改造多数要求业务不中断,施工组织方案比工艺本身更考验水平:
- 分区施工、割接排程:与运维方共同排定割接窗口,防护区按列分批改造,改造区与运行区做硬隔离与防尘罩保护;
- 动火管理:确需动火作业的,办理动火许可、备灭火器材、设专人监护,能预制的一律场外预制、现场只做连接;
- 防误喷措施:调试与试喷阶段将启动回路置于手动状态,气瓶启动阀加装保险销,杜绝调试期间误喷;
- 隐蔽工程留证:地板下、吊顶内管路施工逐段拍照留档,随隐蔽随验收;
- 成品保护:线缆桥架、机柜顶部加盖防护,气瓶搬运路线避开运行机柜冷热通道。
五、施工流程与验收
- 评估与方案设计:现状普查 → 出改造方案与施工图 → 按需办理设计审查;
- 进场准备:交底、隔离、防护、材料报验,与运维排定割接窗口;
- 施工实施:管路、桥架、探测与喷头安装 → 钢瓶就位与管网试验 → 联动接线;
- 调试:单机调试 → 系统联动调试(模拟报警、验证切风切电与延时逻辑)→ 按需做模拟喷放(氮气试喷);
- 检测与验收:委托具备条件的机构检测,出检测报告;按项目类别办理验收或备案;
- 移交维保:竣工资料、操作培训、应急预案移交,纳入 GB 25201 周期维保,气瓶压力、报警联动按月巡查。
六、4 个常见坑
- 沿用旧图不复核:机房布局早变了,灭火剂量还按老体积算——浓度不够等于白装;
- 泄压口漏装:喷放时围护结构受压开裂,气体跑光、灭火失败;
- 空调没切:喷放时精密空调继续送风,气体被稀释吹散,防护区浓度始终达不到;
- 电池间不单独设防:电池热失控特性与普通电气火灾不同,探测与灭火按主机房一刀切,往往处置不及时。
七、常见问题(FAQ)
Q1:机房改造必须停机吗?
多数情况可以不停机:按列分区、逐区割接改造,配合手动状态的调试流程,业务可保持连续。个别老旧系统整体换装的,才需要安排停机窗口。
Q2:七氟丙烷和 IG541 怎么选?
七氟丙烷药剂用量小、钢瓶占地少,改造项目用得多;IG541 无腐蚀、对人更友好,但储瓶多、造价高、对围护结构承压和泄压要求更高。按储瓶间条件、预算与防护区规模综合定。
Q3:柜式(预制)灭火装置能用吗?
中小型机房、无独立储瓶间时可用,安装快、不占专门房间;但单套防护体积有限,大防护区仍需有管网系统。改造选型时按防护区体积核算。
Q4:改造完怎么证明合规?
三样材料:具备条件机构出具的检测报告、消防验收意见或备案凭证、完整的调试与隐蔽工程记录。三份材料连同竣工图归入消防档案。
八、结语
数据中心机房、信息机房、数据机房的消防改造,可以浓缩成四句话:选型用清洁气体、探测做极早期、联动切风切电、施工不停业务。改造前把现状评估与灭火剂量复核做实,改造中把不停机组织与防误喷措施做细,验收后把检测报告与维保制度接上,这套流程走完,机房消防才算真正闭环。
北京地区机房消防改造可联系亿杰消防:具备消防技术服务从业条件,长期承接数据中心、运营商机房、金融与政企信息机房的消防改造设计配合、气体灭火系统施工、调试检测与验收备案一站式服务,熟悉不停机割接施工组织,改造方案按 GB 50370 与现行规范逐项核算。
